1日凌晨,经过建设者夜以继日奋战,在建的首个用于接诊收治新型冠状病毒感染的肺炎患者的专门医院——武汉火神山医院完成电力工程施工,顺利通电。
1月31日晚,在武汉市蔡甸区知音湖边的火神山医院建设现场,一派热火朝天的忙碌景象。几天前,这里还是杂草丛生。如今,一面面党旗高高飘扬,建设者们在工地上挥汗如雨。

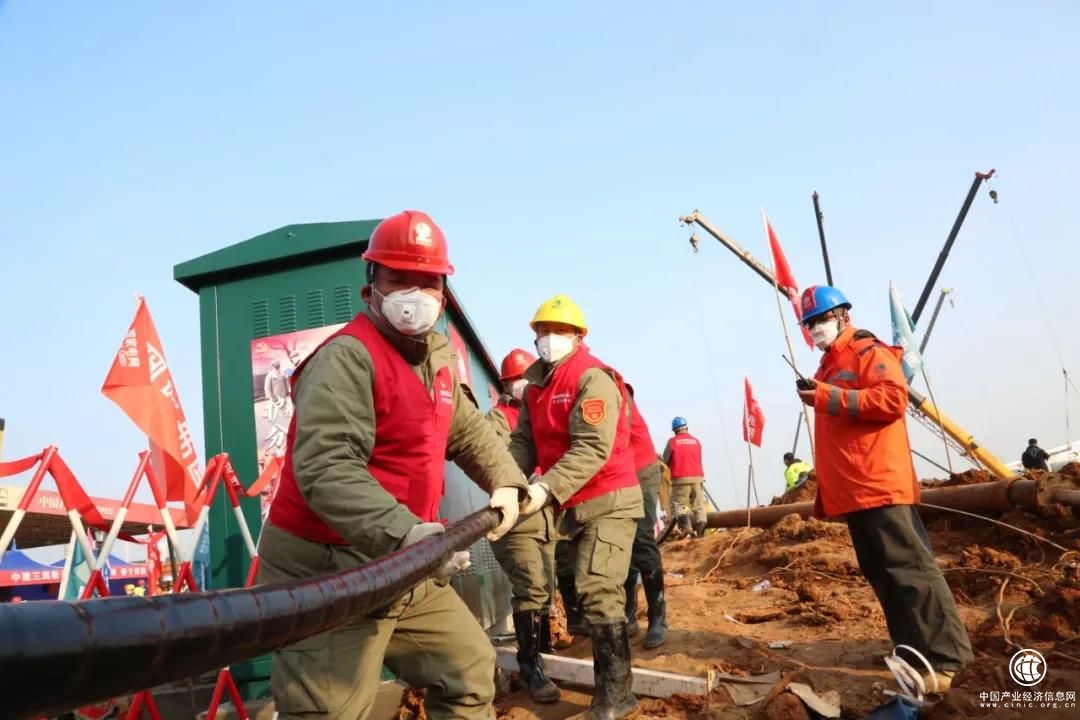

1月31日23时49分,工地上的电力设备电源指示灯交替闪烁,专为医院架设的24台箱式变压器伴着蜂鸣声接入到武汉电网,开始带电运行。

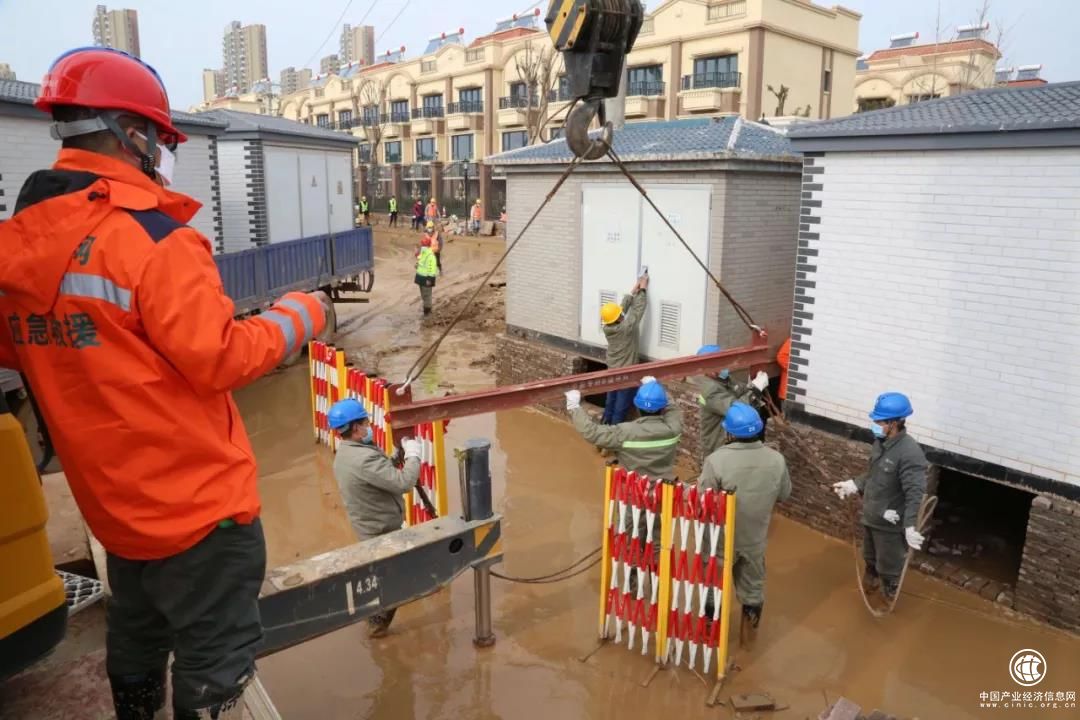

自1月23日接到建设任务以来,200多名来自国网武汉供电公司的施工人员用一周左右的时间,克服恶劣天气对施工带来的影响,顺利完成了2条10千伏线路迁移、4台环网柜和24台箱式变压器安装以及配套线缆的展放。
据现场负责指挥的国网武汉市蔡甸区供电公司总经理胡浩介绍,火神山医院采取了双电源供电的设计方案,能在很大程度上确保供电稳定性。
土建工程方面,武汉火神山医院项目已完成场地平整、砂石回填、薄膜铺设等环节的施工。板房吊装正在快速推进。
此前报道:
武汉雷神山医院顺利通电
3天架设7公里电缆
1月29日18时许,在建的用于接诊收治新型冠状病毒感染的肺炎病患的专门医院——武汉雷神山医院电力配套工程完成建设顺利通电。300多名建设者夜以继日,仅用3天时间,就完成了7公里高压电缆和26台设备的安装和调试。
当晚,在武汉市江夏区黄家湖畔雷神山医院工地旁,随着现场项目负责人一声令下,雷神山医院通过10千伏线路接入到武汉电网,正式开始带电运行。
据国网武汉市江夏区供电公司总经理陈刚介绍,雷神山电力配套设施采取双电源四回路设计,能在很大程度上确保医院供电可靠性。
自1月25日接到雷神山医院开建的通知后,武汉供电部门在工地上成立党支部,细化保障措施、全力推进电力工程建设,让党旗高高飘扬在施工现场。300余名突击队员按照“疫情就是命令”的要求,迅速完成了送电任务。
目前,项目土建工程仍在紧张施工当中。据了解,武汉雷神山医院选址于该市江夏区黄家湖畔。根据最新设计方案,医院总建筑面积扩大至约6万平方米。其中,医疗隔离区约5.1万平方米,病床增至约1600张;医护住宿区约0.9万平方米,可容纳2000余名医护人员。
